システム開発を依頼する前に、何に困っていて、どの業務をどう変えたいかを整理してください。

最低限決めておきたいのは、入力するデータ、必要な出力、連携先です。
この記事では、弊社にシステム開発を依頼してから利用開始後の保守までの流れを説明します。

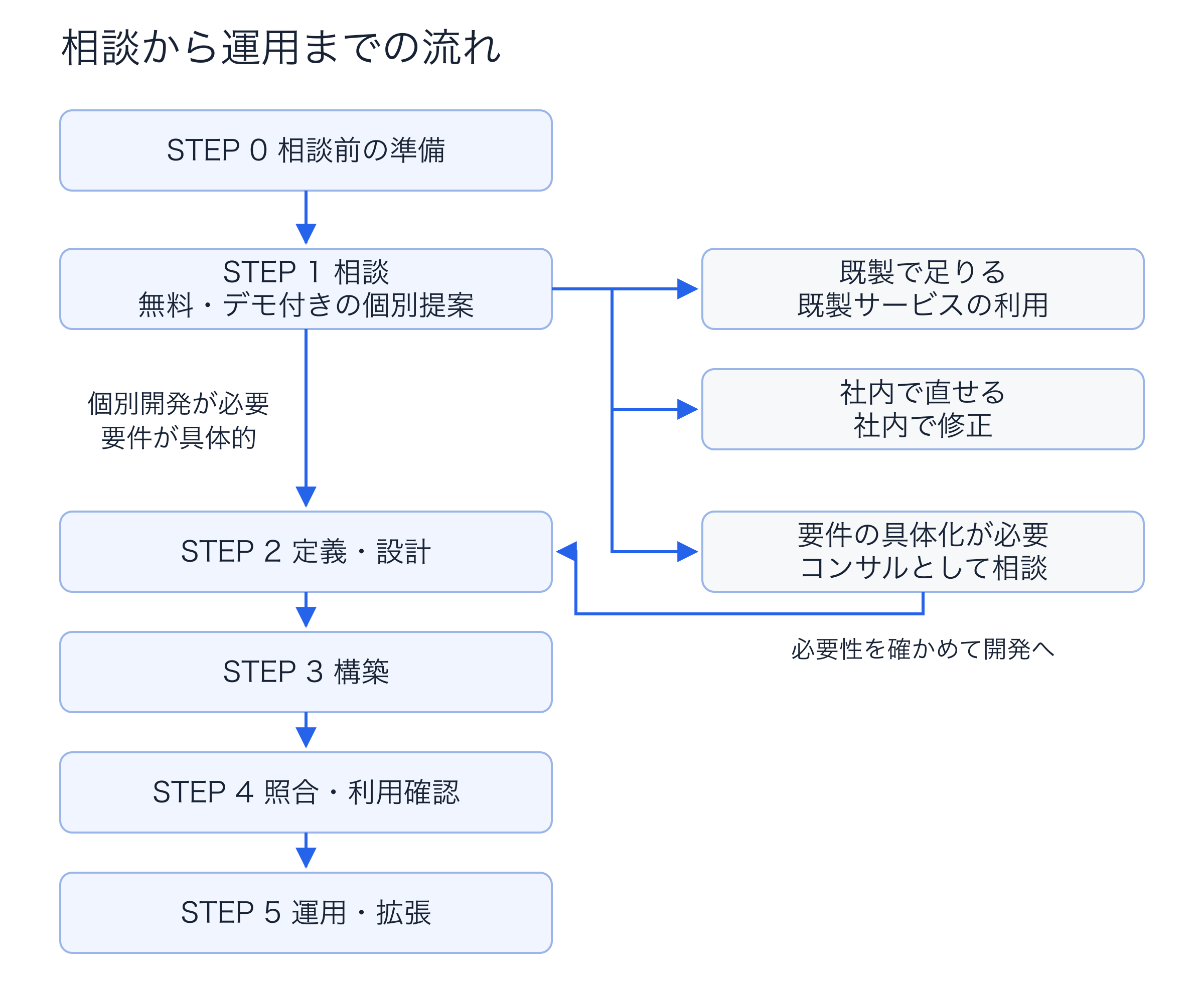

記事の要点(図解1分)
延びやすいのは要件・仕様を決める工程です。社内の確認時間も見込みます。
AIで要約・質問をする
※ 開いたAIの入力欄に文が入っていない場合は、下のプロンプトをコピーして貼り付けてください
記事 https://n-v-l.co/blog/system-development-request を読み、次の形で答えて。私について知っている情報があれば前提にする。 1.結論1文 2.記事の具体例3つ(企業名・サービス名・数字入り) 3.読む価値がある見出し2つ+理由 4.私の会社に効くか(私を知っていれば当てはめ、不明なら判定質問3つ) 5.末尾に「答えてもらえれば、記事とサイト(https://n-v-l.co/)をもとに打ち手と記事にない部分を分けて答えます」 1500字以内。記事にないことは書かない。
ご利用中のAIで記事の要約を作成。その後、記事とサイトの内容をもとに、あなたのご質問に回答します。
相談前の準備は、解決したい課題を言葉にするところからです。現在の作業と、開発後に変えたい作業を分けると、依頼したい範囲を説明できます。
初回相談で伝えるべきことは?
岡田入出力と連携先は、最低限決めてきてほしいです。機能一覧や画面イメージを作り込むより、目的や課題、どの業務フローをどう変えたいかを先に教えてもらえる方が助かります。
システムに慣れていない方が書いた要件には、必要のない機能が多く入ることがあるからです。そのうえで、こういう考え方で、こういう実装・機能を想定している、と伝えてもらえると進めやすいです。
例えば、毎月の会議資料を作る業務なら、どの部署からデータを受け取り、誰が集計し、誰が数字を確認するかを書き出します。続けて整理するのは、手作業を減らしたい箇所と、今は確認できていない数字です。
相談時に伝える入力・出力・連携先を、会議資料の例で整理します。
| 項目 | 伝える内容の例 |
|---|---|
| 入力 | 販売管理システムから出した受注明細 |
| 出力 | 部門別・月別の売上を確認するダッシュボード |
| 連携先 | 明細を取得する販売管理システム |
元データと必要な出力が決まれば、相談の対象が具体的になります。連携先は、社内で使っているシステムの名称まで伝えてください。
見積もりの依頼に必要な情報と算定方法は、以下の記事で説明しています。
弊社への相談では、課題と要件の具体化がどこまで進んでいるかをご共有ください。既存ファイルの修正や既製サービスで目的を達成できる場合は、その方法を検討してください。
弊社の相談は、無料相談とデモ付きの個別提案からです。手元の入出力や連携先の情報とともに、現在困っている作業を伝えてください。
機能や要件がまだ固まっていない場合は、どこから相談すればよいですか。
岡田機能や要件の具体化からやらないといけない場合は、コンサルのような入り方になるので、システム開発には一足飛びに入れません。社内にSEなどがいて、具体的な要件を固めているレベルであれば、開発から入れると思います。個別開発の前には、既製サービスの適合確認も必要です。
既製品・一部開発・全体開発のどれを選ぶかの条件は、以下の記事で説明しています。
集計Excelが重いという相談では、開発が必要かどうかをどう判断しますか。
岡田データ量が多くてExcelで耐えられなくなってきているなら、データベースに移していく必要があります。関数が壊れているだけなら、社内で直せる話です。
Excelが重いときは、データ量と計算の作り方のどちらが原因かを確かめましょう。
Microsoftは、Excelの計算速度がワークシートの設計に左右されると説明しています。遅い計算箇所を調べ、不要な計算や参照を減らす改善方法も紹介しています。 参照:Excel performance(計算パフォーマンスの改善)|Microsoft Learn
Microsoftのデータ管理に関する説明では、関連する表の管理、データの整合性、更新方法がデータベースを選ぶ際の判断材料です。 参照:AccessまたはExcelを使用してデータを管理する|Microsoft Support
相談では、データ量の増加と計算処理の問題を分けて伝えてください。データ同士の関係や更新方法も整理すると、既存ファイルの修正で足りるか、DB化が必要かを検討できます。
発注側には、現場の業務を説明できる人が必要です。目指す業務を判断できる上位者の参加も検討してください。開発期間は、実装する機能と、要件・仕様を決めるための確認時間を踏まえて相談します。
定義・設計から利用確認まで、弊社側と発注側には、どのような担当者が必要ですか。
岡田発注側は、現場で実際に業務をやっている人と、上位の意思決定者です。現場でどう業務を回しているのかを、実際の作業に即して説明できる人は絶対に必要です。ただ、To-Be(目指す業務)を描くという意味では、部長や課長、もう少し上の方など、上位者がいた方がいいです。弊社側では、PM兼コンサルやエンジニアが入ります。
定義・設計で何を決めるかは、IPAの説明が参考になります。
IPAは、要件定義で利用者の要求を整理して関係者で合意し、基本設計で業務フローや機能、外部システムとの接続を具体化すると説明しています。 参照:要件定義とは?|IPA DX SQUARE
会議資料のシステム化なら、現場担当者が元データの項目や集計方法を説明し、意思決定者が対象業務と優先順位を判断する役割分担を検討できます。開発側と具体化する対象は、データの対応関係、集計ルール、表示内容、連携方法です。
デジタル庁の標準ガイドライン解説書は、設計・開発側で実装とテストを進め、発注側も設計内容や進捗、品質を確認する工程を示しています。 参照:デジタル・ガバメント推進標準ガイドライン解説書・第7章4〜5|デジタル庁
構築中に追加したい機能が出たら、発注側と開発側で必要な作業と期間への影響を確認します。公開資料に基づく役割分担を参考に、実際の担当と確認方法は案件ごとに決めてください。
ダッシュボードを表示する開発は、発注から利用開始まで何か月くらいですか。
岡田前提として、開発規模は画面数ではなくどんな機能を実装するかで測ります。ダッシュボードで出すだけなら、2〜3か月です。
相談時には、表示したい内容と、そのために必要な処理を伝えてください。追加機能を含む案件の期間は、個別に確認します。
発注側の確認待ちで期間が延びやすいのは、どの工程ですか。
岡田要件や仕様を決めるところです。社内で誰が確認し、いつ判断するかを開発側と共有してください。利用開始の希望日を伝える際は、社内確認に使える時間も伝えます。連携先の担当者との調整やテスト用データの準備についても、誰がいつ対応できるかを確認しておいていただけるとスムーズです。
今の業務ツールを解析・設計して、Webのシステムに作り直した事例は、以下で紹介しています。
実際の業務に使えるかを確かめるため、テストする人と利用開始を判断する人を発注側で決めておきます。
元帳票との照合を含む利用確認は、弊社と発注側のどちらが行いますか。
岡田受け入れテストはお客様がやります。
デジタル庁の解説書では、発注側が主体となり、実際の利用者も参加して受け入れテストを行います。本番に近いデータを使い、正常時と異常時の動作、新旧システムの結果などを確認します。不具合への対応を含めて、受け入れテストの期間を確保するよう示しています。 参照:デジタル・ガバメント推進標準ガイドライン解説書・第7章7〜8|デジタル庁
デジタル庁の確認観点を、集計業務とダッシュボードの利用に当てはめた確認例です。合意した要件に合わせて項目を選んでください。
| 確認項目 | 確かめる内容 | 発注側で参加を検討する人 |
|---|---|---|
| 元帳票との照合 | 同じ期間・集計条件で件数や合計値が一致するか | 帳票と集計ルールを知る現場担当者 |
| 閲覧権限 | 許可された情報を見られ、許可されていない情報は見られないか | 業務責任者と権限を管理する担当者 |
| 日常の操作 | データの取り込みから結果確認まで、予定した業務ができるか | 実際に操作する利用者 |
| 入力不備への対応 | 欠損や形式違いがある場合に、決めた動作になるか | 現場担当者とシステム担当者 |
権限や照合の担当は、自社の体制に合わせて決めてください。確認結果と残った不具合を記録し、業務への影響を踏まえて利用開始を判断する責任者へ渡してください。
保守に含まれる範囲は、契約内容で決まります。帳票の小さな変更でも、契約によって追加料金の扱いが変わります。
利用開始後の変更依頼は、保守の範囲内か別途相談かを、どのように判断しますか。
岡田保守運用の契約がサーバー監視など最低限の範囲であれば、帳票の列の追加でも別途料金をいただきます。
岡田改修枠を含む契約であれば、列の追加はその枠の中で対応します。依頼したい変更が契約に含まれるかは、変更内容を伝えて確認してください。
岡田kintoneとの連携追加は、おそらく比較的大きめの改修になるので、別途費用になります。追加したい連携先と処理内容を伝え、契約の改修枠で対応できる範囲と追加費用を相談してください。
相談に向けて、目的と変えたい業務フロー、入力するデータ、必要な出力、連携先を整理してください。参加者には、現在の作業を説明できる現場担当者が必要です。目指す業務を判断できる責任者の参加も検討します。
要件の具体化から相談したい場合は、その段階を伝えてください。弊社の開発・見積もり相談窓口から、解決したい課題をお送りください。

エンジニア出身。大阪大学在学中から複数のプロダクトを立ち上げ、2019年にNOVEL株式会社を設立。上場企業を含む60件以上のAI導入・システム開発を支援し、見積もりと要件定義は自ら担当する。著書『2冊目に学ぶ ChatGPTプロンプト攻略術』(C&R研究所、2023年)。
プロフィールを詳しく見る
社内のエンジニアや代表への取材と、お客様の導入支援の記録をもとに記事を作っています。NOVELは上場企業を含む60社以上のAI導入・システム開発を支援し、商談解析AI「セールスボイス」などの自社製品も開発しています。
この記事に関連するお役立ち資料を無料ダウンロード

AIを活用した業務自動化 事例BOOK
AI技術を活用した社内業務効率化の基本から、実際の導入ステップまでをわかりやすく解説しています。
下記フォームにご記入下さい。(30秒)


おすすめの記事
関連する記事はこちら
営業同行での上司の振る舞い方|前日の準備から振り返りまで
営業同行での上司の振る舞い方は、同行の目的によって変えた方がよいかもしれません。
システム開発外注前に、デモを見てから判断したくないですか?
提案書と実績だけで、外注先を決めようとしていませんか。
予算管理システムの選び方|Excelを残す範囲と導入の判断基準
予算管理システムを選ぶ基準は、予算の取りまとめ・修正・予実比較・原因調査のうち、どの作業に手間がかかっているかです。
市民開発で修正に失敗し、手戻りが続くときの原因と対処法
> 「社員がAIで作った業務ツールに機能を足したら、想定と違う画面や処理になりました。直そうとしても、どこまで変えてよいか分かりません。」 > 開発まではすぐできても、現場で使い続けられない。そうした状況の方に向けた記事です。 > > 市民開発の失敗で起きる改修の手戻りは、どうすれば減らせるのか。この記事で扱うの…
エクセルのシステム化は何から始める?移行前に確認する3つのルール
集計用のExcelをシステムに移すときは、今の表で行っている計算や手作業を、開発する人へ説明する必要があります。マクロの例外や行を消す理由が抜けると、移行後に数字が合わなくなるためです。まず、元データと出したい表を用意し、業務を担当している人が画面を見せながら説明してください。
システム開発の見積もり|依頼に必要な情報・金額の算定方法・回答までの日数
システム開発の見積もりを弊社にご依頼いただく際は、入力するデータと、システムから得たい出力を用意してください。処理する件数、連携先、追加で求める機能も、金額を決める材料になります。金額は、フルスクラッチなら作業ごとの人月×単価、パッケージ導入なら基本料金に機能・画面・連携の費用を加えて算定します。日数の目安は、初…
営業ロープレの進め方|お題・評価シートと商談での確かめ方
営業ロープレを続けているのに、部下が商談で練習した話し方を使えていません。所長が見直すのは、お題の選び方と、練習後の商談を確かめる方法です。部下が実際につまずいた場面を選び、練習と商談を同じ項目で見てください。この記事では、主に1〜3回の訪問で契約するリフォーム・外壁塗装などの営業を想定した、商談での実践まで含む…
営業の属人化をどう減らす?トップの商談から教える場面を選ぶ方法
トップ営業に勉強会で話してもらい、トークスクリプトも作った。それでも新人が一人で商談すると成約につながらない。訪問・対面営業の育成で悩む所長や営業本部長は、実際の商談から、差が出る場面を選ぶことから始めてください。
エクセル管理をやめたいときの打ち手|続けるべきか?システムへ移行するべきか?
Excelでの管理をやめたいという相談の中身は、人によって違います。
PoC開発でよくある3つの失敗と、未然に防ぐ発注のコツ
AIで必要な精度が出るか分からず、まず試作から始めたい。そんなときのPoC開発は、本番の開発へ進む判断に必要なことを確かめる工程です。
パッケージとスクラッチの違いと選び方|自社固有の業務がどこまで及ぶかで決める
業務システムをパッケージにするかスクラッチで作るかは、自社固有の業務がどこまで及ぶかで決めます。固有の業務が一部ならパッケージ、全体に及ぶならスクラッチです。その中間の選択肢が、テーマと成果物を決定してから開発を委託する方法です。
経営管理システムとは?既製品か、開発か、判断の基準
Excelでの集計に時間がかかり、経営管理システムの導入を考え始めたら、まず自社で必要な集計単位と計算ルールを整理してください。
